Deprecated: Creation of dynamic property db::$querynum is deprecated in /www/wwwroot/mhwssb.com/inc/func.php on line 1413

Deprecated: Creation of dynamic property db::$database is deprecated in /www/wwwroot/mhwssb.com/inc/func.php on line 1414

Deprecated: Creation of dynamic property db::$Stmt is deprecated in /www/wwwroot/mhwssb.com/inc/func.php on line 1453

Deprecated: Creation of dynamic property db::$Sql is deprecated in /www/wwwroot/mhwssb.com/inc/func.php on line 1454
钢纤维混凝土路面综合施工_行业知识_乐鱼买球|乐鱼买球app官网下载|乐鱼app官方下载入口
当前位置:首页 > 新闻资讯 > 行业知识
新闻资讯

钢纤维混凝土路面综合施工

2024-09-20 行业知识

  用适量的均匀、乱向分散短钢纤维增强并具有可浇灌或可喷射的普通混凝土称为钢纤维混凝土。原材料:制备普通钢纤维混凝土主要使用低碳钢的钢纤维,而制备钢纤维耐火混凝土,则一定要使用不锈钢纤维。最普通的钢纤维是圆截面的长直纤维,但为改善纤维与水泥基材的界面粘结可把钢纤维制作成各种特殊的形状如:波形、哑铃形、端部带钩的、扁平的、表面凸凹状的与卷曲状的;水泥通常用425号、525号普通硅酸盐水泥,配制高强度钢纤维砼可使用625号以上的硅酸盐水泥或明矾石水泥;沙石粒径为0.15-0.5;石子最大粒径一般不大于15mm,对于喷射砼石子粒径一般不大于10mm;外加剂宜选用优质减水剂,但应符合有关外加剂的质量规定要求,严禁掺加氯盐。为降低水灰比,改善拌和物的和易性,可使用减水剂或塑化剂。

  优点:省去挂网、焊接等工序,加快施工进度,降低喷射层厚度,延长常规使用的寿命,降低造价。

  施工前应认真熟悉图纸,熟悉各部位做法及桩号,熟悉掌握平曲线要素点,竖曲线要素点的计算方式,编制详细的施工组织设计。在甲方交桩后,及时复核并增加中线桩点,将主要中线桩平曲线要素点引测到道路两侧永久性标识上;对甲方提供的水准点做复核并增加控制点,从而建立高程控制网,每间隔80米在道路两侧交错布置水准点,并将里程桩号(整桩号)标注在道路两侧永久性标识上以便今后查找。

  4.1下水施工道路施工前,首先进行下水施工。下水工程主要控制点:C20砼、平基高程、管内底高程、回填。下水管采用专业厂家供货加工,所供产品必须有合格证及产品质量保证书。安管接口应严密、平顺,对管子的接口进行凿毛处理,并洒水湿润再进行护帮、抹带施工。

  道路填方区施工,填方分层碾压,每层厚度控制在25-30厘米之间,路基土方摊铺平整及碾压时,每层均应按规范要求做成2%-4%的横向坡度,以利路基排水;路基填筑达到标高时,再按图纸要求做找坡,施工中填方最佳含水量控制在2%以内,压实系数0.95,施工中视详细情况可采用暂缓碾压、开槽晾晒、换土等办法来进行处理;路基压实度是关键,施工时采用12T压路机进行路基碾压,第一遍碾压采用不振动碾压,先慢后快,第二遍碾压采用振动碾压,碾压时由弱振到强振,横向接头重叠0.4-0.5米,确保无漏压无死角,碾压要均匀;路基碾压后按设计坡度进行人工整平,严控平整度、路床宽度、中线高程、边线高程;施工中为控制高程可待路床高度到位后进行打桩,每10米整桩号分设中线基层施工

  道路基层采用厂拌水泥稳定碎石,由厂家集中搅拌,并出具出厂合格证及配合比报告单,水泥稳定碎石层运至施工现场后进行人工辅助摊铺,摊铺前路基要洒水湿润,采用15T压路机碾压,碾压过程中严禁压路机在已完成或正碾压路段上掉头或急刹车,洒水养生,保持结构表层经常湿润。

  基层施工完成后,即开始钢纤维混凝土面层模板支设,首先将引测到两测永久性标识上的中桩恢复到道路中心线米设置中桩、边桩及平曲线要素点立桩,并根据各点设计高程拉线支模,模板采用带固定孔的槽钢,并应平齐、直顺、无翘曲现象。模板交叉口应严密整齐,支模采用三角支撑在外侧支模,内侧采用钢筋柱支撑,支模完成后需校验直顺度、支模高程等;同时检验宽度并考虑涨模系数,钢筋严格按设计的基本要求加工,按设计的基本要求设置纵向边沿钢筋,在胀缝或刚柔相接处设置边缘钢筋与角隅钢筋,埋设位置要准确,绑扎要规范,在支模高程、直顺度、基层压实度满足设计的基本要求并经验收合格后才可以进行混凝土浇注,混凝土施工前要在模板上刷脱模剂,经业主,监理单位验收合格的隐蔽资料要做好记录。

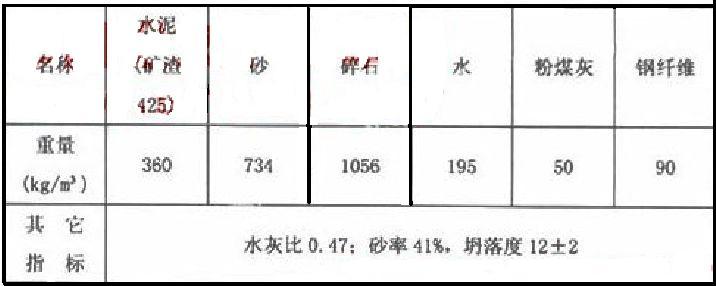

  混凝土的工作性能应满足流动性、可塑性、稳定性、和易性,C30混凝土配合比为

  混凝土进场,实施工程人员应随时抽查其坍落度,钢纤维混凝土中钢纤维质量与拌和量对钢纤维混凝土强度起着至关重要的作用,搅拌必须均匀,施工中应及时将钢纤维搅拌不均,钢纤维强度不足,钢纤维集结成团的混凝土立即予以退场,保证钢纤维混凝土的质量。混凝土浇注采用人工摊铺,插入式振动棒振捣,振捣时振点要均匀,振捣要密实,对边模部分要充分振捣,但大面积振捣只需要振至泛浆无气泡即可,不宜过度振捣,否则,钢纤维会随着混凝土浆的泛起而大量浮于表面,在后期拉纹时容易被带出,钢纤维混凝土浇注间隔时间不宜超过30分钟,浇注过程中应保护好传力杆,长短一致,水平,不得倾斜。振动棒振捣后采用振动梁振平压实,振动梁应连续缓进,不能往复拖动,以2米/分钟速度拖动,再用滚筒滚压后,用铁抹子初步抹平,并对缺浆及不平整处及时补浆抹平,混凝土初凝后才可以进行第二次抹光,抹光应均匀、平整,并由一侧抹向另一侧,处理好平整度及坡度,混凝土快到终凝时,进行第三次抹光,面层上的钢纤维应剔除。

  压纹采用压纹机压纹,压纹时间应根据外部气温状况而定,一般应以用手指轻压而混凝土无明显痕迹为准,压纹过早会纹迹过深,破坏混凝土面层并将钢纤维丝拉出;压纹纹路应与纵缝垂直,两次压纹纹路应平行,间距应同压纹机纹路间距相同,不得出现纹路交叉,宽度偏大等现象,压纹时用力要均匀、平顺,同时要掌握好压纹速度,动作要迅速才可能正真的保证纹路质量,禁止混凝土凝固后才压纹。混凝土终凝后覆盖草袋洒水养护。终凝后24小时及时切缩缝,切缝前先弹线,保证顺直并与纵缝垂直,切缝深度要契合设计要求,禁止切到钢筋,切缝宽度要均匀,深度一致,不得有夹缝,切缝后及时灌注沥青。

  施工过程中应严格按照实施工程的方案进行全过程控制,全面掌握钢纤维混凝土结构特性,熟悉钢纤维混凝土的施工工艺,控制好施工质量。

  考试试题报考条件报名入口考试科目考试用书报名时间证书领取成绩查询注册查询准考证打印历年真题模拟试题考试大纲复习资料经验分享政策解析

  考试试题报考条件报名入口考试科目考试用书报名时间证书领取成绩查询注册查询准考证打印历年真题模拟试题考试大纲复习资料经验分享政策解析

  考试试题报考条件报名入口考试科目考试用书报名时间证书领取成绩查询注册查询准考证打印历年真题模拟试题考试大纲复习资料经验分享政策解析

  考试试题报考条件报名入口考试科目考试用书报名时间证书领取成绩查询注册查询准考证打印历年真题模拟试题考试大纲复习资料经验分享政策解析

  考试试题报考条件报名入口考试科目考试用书报名时间证书领取成绩查询注册查询准考证打印历年真题模拟试题考试大纲复习资料经验分享政策解析

  考试试题报考条件报名入口考试科目考试用书报名时间证书领取成绩查询注册查询准考证打印历年真题模拟试题考试大纲复习资料经验分享政策解析

  考试试题报考条件报名入口考试科目考试用书报名时间证书领取成绩查询注册查询准考证打印历年真题模拟试题考试大纲复习资料经验分享政策解析

  更多

  1、凡本网注明“来源:建设工程教育网”的全部作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且一定要标注明确“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。

  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。

  本网转载之作品,并不代表认同该作品的观点或真实性。如别的媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
